您好,欢迎光临河北优筑金属丝网制造有限公司网站!

服务热线
15632899210 0318-7526434

您现在的位置:网站首页 >> 新闻资讯

网站首页 >> 新闻资讯 >> 建筑楼梯踏步施工方法及工艺要求

建筑楼梯踏步施工方法及工艺要求

文章作者:youhua 上传更新:2018-11-03 浏览:

  一、修建楼梯踏步施工预备工作

  1、修建楼梯踏步做法

  水泥砂浆地上

  1、20厚1:2水泥砂浆压实赶光

  2、素水泥浆一道

  3、钢筋混凝土结构层

  2、施工预备工作

建筑楼梯踏步

  1)技术预备:编制施工方案,劳务人员进入现场后对每一个工人进行交底,做到事前方案,进程操控,成果检验。进行样板领路程序,先进行样板施工,经施工单位、监理单位、建设单位共同检验合格后进行大面积施工。

  2)现场预备:楼梯间修建1000mm线,歇息渠道修建1000mm线已弹好,并和楼梯间外过道及房间的标高相对应,楼梯的踏步方位线,标高线已放线结束。依据标高线,考虑面层做法20mm水泥砂浆,凡踏步结构面层超出标高线,方位线的均应提早剔凿并整理洁净。

  二、修建楼梯踏步施工办法及工艺要求

  1、修建楼梯踏步工艺流程:

  底层整理→放置防护钢筋→刷素水泥浆一道→抹水泥砂浆面层→维护

  2、修建楼梯踏步详细施工工艺:

  底层整理:用铲子,钢丝刷等把底层的浮浆、灰砂、破碎的混凝土等整理掉,打扫洁净并浇水湿润。

  放置防护钢筋:选用制品防护钢筋做踏步护角,依据踏步的起止方位及标高线,在梯段的两头拉斜线。放置时,主筋应对准踢脚面的方位线,呈水平,上外表紧靠斜面,然后用1:2水泥砂浆在踏步面及踢脚面一起固定。从上到下顺次埋设,留意防护钢筋的方位,平直情况,是否靠近底层。

  刷素水泥砂浆:在整理完成的底层上刷掺10%107胶的素水泥砂浆一道。

  抹水泥砂浆面层:在两个面上按规范别离摸至主筋面齐平,踏步迎面出檐5mm,面层压实赶光。

  维护:常温下24小时后浇水维护,应坚持湿润状态,维护时刻不少于7天。

  三、修建楼梯踏步施工质量要求及留意事项

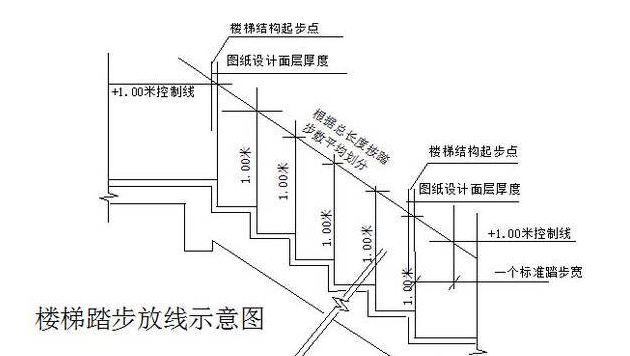

  1、放线要求:楼梯段面层施工放线:依据图纸设计面层踏面的宽度与踢面的规范高度以及上下两个楼梯歇息渠道的面层的高差与踏步数,进行丈量放线;施工放线时先测放出歇息渠道+1.00操控线,然后依据梯段的总长度进行踏步高宽的平均分配;详细见下图所示;

  2、修建楼梯、台阶踏步的宽度、高度应契合设计要求,楼层梯段相邻踏步高度差不该大于10mm,每踏步两头宽度差不该大于10mm。

  3、底层整理要洁净;防护钢筋应清洁、无锈、平直、尺度正确;预埋的钢筋方位正确结实;踏步抹灰完成面要光亮、平坦、无空鼓,钢筋不显露。

  四、修建楼梯踏步制品维护措施

  1、加强对修建施工操作人员的教育,增强制品维护意识。

  2、砂浆及时铲除,搜集再用。以免与地上粘结,影响下道工序施工。

  3、对出场的资料、制品或半制品要进行出场检验,检验合格后分类管理、挂牌标识、妥善维护。

  4、对完成的楼梯进行关闭维护,,防止收到外力后被损坏。


相关问答
  • {时间}{标题}

    {内容}
优筑丝网

咨询热线:

15632899210

0318-7526434
